施工保護
一、原建檢查
1、檢查門、窗、陽臺護欄、可視門鈴、煤氣表等所需要保護的物料是否有破損、脫漆、腐蝕、松動、開啟遲滯等問題,對存在的問題進行拍照片取證。
2、全房墻面空鼓檢查,如有空鼓,做好標記。
3、將檢查存在問題拍照片,告知業主,并作好記錄。
二、原建清洗
將所需保護的物料物品進行清理干凈。
三、形象保護
1、電梯公共過道墻面采用高級手繪膜保護,高度不低于入戶門套;地面采用高級雙膜保護膜保護,且鋪貼整齊,字向一致;電梯口及轉角位安裝PVC護角條。
2、入戶門及門套的保護
(1)底層墊珍珠棉,增加保護層的作用,且面層顯得平實豐滿。
(2)面層用噴繪專用保護套,四周封口嚴密。
(3)門口張貼好“歡迎參觀、請按門鈴”及“吸煙區”標示牌,最底下標示牌底邊距地面1500mm并配好吸煙斗。目的:從電梯到入戶門形成整體效果。
3、陽臺保護
(1)玻璃護欄保護,每個陽臺貼好“施安建工”窗貼。
4、門、窗玻璃保護
(1)推拉門玻璃保護好后,在門上張貼好“精心施工、保證質量”及“嚴禁吸煙、保持清潔”標示牌底邊貼地面1500mm,并用PVC保護盒對門坎進行保護。
(2)窗口玻璃保護,每個窗口張貼一個“施安建工”窗貼。
四、安全防護
1、陽臺護欄掛安全網(防高空作業人出現意外及掉物)。
2、樓梯中空防護:樓梯口、中空口等用角鐵方通、鐵鏈進行保護,立柱高度不少于1200mm,間距不大于1000mm,鐵鏈不少于兩條。立柱底下不少于二個膨脹螺絲固定,確保保護裝置穩固,并有安全標識。(防施工現場意外踏空)
泥工施工
一、彈施工水平線

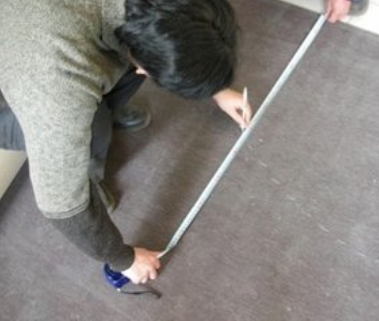

1、彈施工水平線:確定標高±0.00點。
2、全房各區域水平線在一個水平面上。在墻面用鋼卷尺量出1000mm高的位置,用紅外線水平儀沿1000mm位置投射光影,沿四周墻面投影,用墨斗彈出施工水平線。
二、拆除工程
1、嚴禁拆除原建的承重墻、柱子、剪力墻。
2、確定拆除墻體并畫線。目的:確保定位準確。
3、拆除前切割。目的:拆除時避免影響周邊墻體結構。
4、拆除從上往下拆。目的:如果從下淘洞打墻,易造成上面墻體倒塌砸傷人體。
5、鏟除原建墻面灰底。目的:防止后續扇灰新老灰層出現分層現象。
(1)對鏟除灰底層的墻面批蕩層進行檢查,批蕩層是否有疏松、開裂現象。如存在問題,通知業主,確定整改方案。
(2)處理好的墻面涂界面劑。目的:起到清理墻面污跡、加固原批蕩層的穩定性能,增強批刮灰的粘接力。
三、砌墻批蕩、倒梁
1、砌墻
(1)放樣:按照施工圖放大樣,確定砌墻位置。

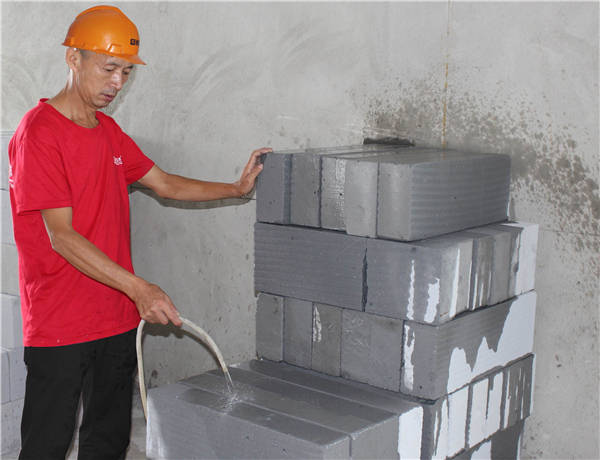

(2)砌墻用磚提前一天澆水濕潤。目的:防止砌墻時水泥砂漿水化過快,造成初凝時間短,出現磚縫疏松,引起墻體牢固度差,后期墻體開裂。
(3)起角掛線。目的:確定砌墻時墻體準確度。
(4)植鋼筋,每隔500mm用二根直徑6mm拉結鋼筋,伸入老墻體不小于100mm、墻體500mm。伸入墻體部分用植筋膠固定,增強墻體的新老墻交接處的穩定性能。
(5)上沿收口:墻砌筑至梁頂下200mm處,作斜砌處理。目的:上沿與梁交接處縫隙嚴密,不易開裂。
2、包管
用灰砂磚或紅磚進行側砌包管,并留出檢修口。每隔500-600mm用鋼筋拉結。
3、批蕩
(1)掛網:新砌墻掛鋼筋網,新舊墻、梁柱交接處掛網不少于200mm搭接。新砌6分墻應二面滿墻掛鋼絲網。目的:避免后期開裂。
(2)用沖水管灑水濕潤地面。目的:提高水泥沙漿水化過程,增強凝結度,不易開裂。
4、墻鏡工程前期(含廚房、衛生間墻面)(在水電工進場未施工前進行)
(1)安裝沖筋條:用粘粉和白乳膠調和后填充槽內,再將沖筋條嵌入槽內膠條帶線安裝平墻面最高點,平整垂直,陰角交接線到位。并用靠尺和紅外線校正平整垂直度。
(3)用靠尺和紅外線校正平整垂直度。沖筋條安裝好后,在水電前期施工驗收合格,封槽完成后,再進行基礎處理。
5、倒梁
跨度2400mm以上的過梁,應現場訂制模板,內設4根Φ10mm 以上鋼筋,扎成鋼筋籠,用C20混凝土澆鑄,杜絕直接架梁。
四、沉箱基礎防水處理
1、沉箱基礎防水處理:
(1)清理沉箱內的水泥,并檢查是否存在空鼓、發裂現象,發現問題及時處理。
(2)刷一遍柔性防水,防水刷到墻面300mm高。待干后安裝水管。如沉箱下沉位空間與排水立管駁接口高度合理,宜將二次排水口引至沉箱中間位置。
五、泥工墻地面鋪磚工程
1、地磚正鋪
(1)開線
A、確定標高和排序后,以第一塊磚為基礎定位掛橫豎平行線,再用卷尺兩頭測量,調整磚的方正,角位。
B、先試鋪四塊,(橫豎各鋪兩塊),以此檢查磚的角度方正和平整度。
(2)鋪貼
A、鋪貼時,磚的背面朝上批刮水泥油,并按箭頭所指方向統一鋪貼,用橡皮錘從中到邊,由重到輕敲實。
B、清縫:磚縫水泥收漿后,用毛刷和毛巾蘸清水對磚縫的水泥余漿進行清理,如縫里面的水泥用刀片及時劃出,注意只踩踏磚的中間位置。
2、菱形鋪貼
A、中間開線:找出鋪貼區域縱向和橫向中心點,放好“十”字線。以磚的對角尺寸計算排磚是單數還是雙數,單數就有一片磚四角正對中軸線,雙數則在中軸線的兩邊。
B、鋪貼時宜斜向鋪貼,每鋪貼一列后重新掛控制線,確保整體平整,縫隙順直。
3、條形磚鋪貼
以每隔三排磚掛一條橫向水平控制線,橫向鋪貼并用水平尺測平整度。
4、陽臺衛生間地面鋪貼
(1)陽臺、衛生間地面鋪貼基本程序與正常地磚鋪貼要求一樣, 為了流水順暢,朝地漏口放一定的坡度。
(2)地漏口鋪貼
A、切成四角對射狀,型成回字形。
B、地漏安裝低于水平面2-4mm。目的:散水順暢。

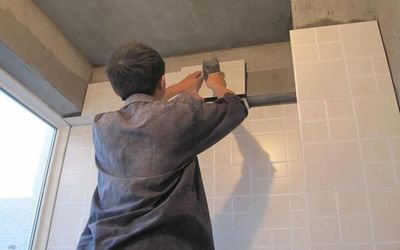

5、墻面鋪設
(1)泡磚:將挑選好的磚放在泡磚箱里浸泡,瓷片應浸泡2個小時,
然后取出錯位重疊豎靠在墊木上,以便晾干表面水漬。
目的:增加粘結層的水化過程。
(2)鋪貼時在墻的四周打一條水平線,底部預留一塊不鋪, 待地磚鋪好再補上,確保墻磚壓地(可應用瓷磚定位器)。
(3)掛線:以鑲貼面掛一條橫向控制線,先掛一頭,另一頭待確定鋪貼厚度后再固定。再從鋪貼面兩端分別掛一條垂直線,兩線與橫向控制線相交。
(4)鋪貼:瓷片鋪貼直接用純水泥油粘接或水泥油摻細沙粘接。
(5)磚鋪貼后略高出垂直控制線,用橡皮錘反復輕敲,直到四角拼接平整為止。
(6)拼角、開孔:
墻面陽角處須切45度進行拼角,用切割機切割45度角后,用磨機輕磨,確保拼縫嚴密,順暢。所有的內牙出水口必須開孔器開孔。
6、驗收
(1)墻面陽角及地磚有待完工的陽角用PVC保護條保護好。目的:避免陽角碰壞。
(2)蹲廁安裝完成后及時封口保護。目的:避免蹲坑鈾面不破壞。
水電施工
一、彈線定位
1、彈施工水平線:
確定標高±0.00點。在墻面用鋼卷尺量出1000mm高的位置,用紅外線水平儀沿1000mm位置投射光影,沿四周墻面投影,用墨斗彈出施工水平線。
2、使用水電定位牌:
定位牌材料用KT板制作成電面板模型。
使用時根據水電布置圖和施工圖所需位置,用玻璃膠粘貼定位牌粘貼高度比實際施工位置上沿高50mm。
目的:業主直觀了解定位,避免留下遺憾,造成后期變更。
3、水、電前期施工注意事項:
(1)給水盡量避免從臥室、書房開槽走管。
(2)衛生間、陽臺水管禁止從門底開槽布管、離地面200mm以上打洞翻墻布管。
目的:可杜絕水從管壁滲入房間。
二、畫線開槽
1、按已確定的水電位位置和線路走向,用墨斗彈出及用水平尺畫出須切割的標記線。
目的:切割時平直美觀、準確。
2、剔槽:用電錘鑿出管槽和底盒位置。
3、墻面水管槽深度大于管徑5mm為宜,寬度大于管徑8-10mm為宜。
4、線槽打毛處理。目的:將切好的線槽兩邊打毛,便于封槽時水泥咬合。
5、給排水管槽防水處理刷上防水涂料,刷至外沿不少于50mm,目的:墻面與槽內防水形成整體。
6、預埋電底盒外沿與墻面沖筋條水平,固定底盒時用水平尺校正,確保底盒水平端正。
三、配管布線
1、電布線
(1)配管:地面敷設線管
A、PVC管線分紅、藍二種顏色,紅色為強電管,藍色為弱電管,除過梁使用直徑8mm線管外。統一使用直徑20mm線管(即俗稱4分管)。
B、地面有找平層的彈線開槽,不隨意抬高整體地面標高,如果有線管需交叉時,可在交叉處開小槽,將底下的線管往槽內壓,確保上面的線管與地面水平。
目的:確保地面減少抬高。
C、布管做到橫平豎直、美觀、實用:陽臺、衛生間較潮濕地面禁止走強電管。
D、強、弱線管交叉應用錫鉑紙隔離,錫鉑紙超出交叉點200mm為宜。
(2)配管:墻上敷設線管
A、強、弱電布線嚴禁同槽、同管、同底盒出線。
目的:抗干擾。
B、當金屬線管與金屬盒箱連接時與保護地線(PE線)連接。
(3)配管:天花板敷設線管
A、有吊頂?shù)木€管敷設:看清天花圖紙,線管排列整齊,用管碼固定,管碼間隔距離為500mm。
天花出線口左右120mm處各打一個管卡。目的:管卡固定牢固,后期木工施工時,線管不脫落。
(4)布線:電氣線路采用符合防火要求的暗敷配線,電表前線徑不小于10m㎡,戶內分支線線徑不小于2.5m㎡,空調、熱水器、烤箱等較大功率電器應設4m㎡專線,即熱型電熱水器應設6m㎡專線。嚴禁專線不專。
目的:按照功率大小,配備合適線徑,可避免用電過載跳閘。
(5)布線應分色,220V相線(火線)為紅色,零線為藍色,地線為雙色,照明控制線為綠色,雙控線為黃色。380V相線為黃、綠、紅色,零線為藍色,地線為紅色。
目的:線色分明,便于安裝、檢查、維修。
(6)天花燈位留線以天花實際標高留長200mm,并卷成螺旋狀,原頂天花燈位留線300mm,底盒留線200mm。
(7)衛生間等電位的聯線:目的:防漏電、防雷電、防靜電,對人身生命造成危害。
A、在衛生間內將各種金屬管道,結構件,用不少于4m㎡的多股銅芯雙色線通過等電位聯結端子箱互相連接,不得進行串聯。
B、等電位聯結導線在地板或墻內暗敷時穿PVC管保護,目的:是更換導線方便。
2、給水布管
(1)PPR熱熔連接:管材直線熔接以管標識線為基準,迅速無旋轉直線均勻地插入到所熔深度,使接頭處形成均勻的凸緣。
(2)循環熱水布管:熱水器的熱水出口一直將熱水送到每個用水點,在最后一個用水點接管返回到熱水器。
(3)水管固定:
A、地面水管用管碼固定,間距不大于600mm,轉角與分支處固定點至端頭距離不大于500mm。
目的:固定牢固。
B、天棚走管固定:安裝膠粒固定吊卡底座,吊卡間距不大于800mm,將卡套螺桿沿底座絲孔擰入,打開卡套放入水管,用螺絲刀擰緊卡套兩套螺母。
3、排水布管
(1)排水布管重要節點
A、排水管管徑:排污管管徑為110mm,衛生間沉箱支管、廚房管徑75mm, 陽臺排水管管徑50mm,空調排水管禁止使用線管代替。目的:排水通暢。
B、排水管布施多個排水口的應用斜三通,采取樹丫形布管。橫向布管90°彎,應用二個45°彎頭連接。目的:排水通暢。
C、排水管要安裝存水彎頭,一個排水口只能一個存水彎頭,不能有二個或以上。排污管不得安裝存水彎。目的:排水通暢。
D、原建排水管、排污管分開的,嚴禁排污管與排水管合二為一混合安裝。排水排污沒有分開的,排水管應接駁在排污管前端,禁止排污管后端接駁補芯鏈接排水管。
(2)排水管安裝
A、排水管安裝前要預組裝,檢查合理后,再用PVC膠水粘貼,PVC膠水涂抹要均勻。
目的:一次成形。
四、驗收
1、水電上述工程完工后,項目經理與工人做好自檢工作,合格后通知質檢部門及業主驗收,并將自檢情況記錄在工程日記本上。
2、封槽
(1)將底盒內清理干凈,用專用透明保護蓋保護好。
目的:避免后期施工污染電線。
木工施工
一、施工前的準備
1、材料防火、防白蟻、防污處理。
A、木方進場時做好防火、防白蟻處理,在地面鋪墊一層保護物,以免污染地面,將防火、防白蟻涂料滾涂在界面上,全面覆蓋。
B、飾面板,實木線條進場要做好防污處理。
用底漆涂刷一遍,淺色飾面板正反面都要涂刷底漆。
二、木制作
1、防潮處理:
(1)所有木制品與墻、地接觸面雙面涂刷防潮油。
(2)中間用珍珠棉,處理面超出木制品100mm為宜。
(3)空調出風口側板要涂刷好防潮油,防止冷凝水倒掛受潮發霉。
2、木線條使用:
(1)長度在2200mm以內的線條不得有拼接接頭。目的:影響美觀。
(2)同一平面界面線條不得有色差。目的:影響美觀。
(3)寬度超過35mm以上的平板線條,應在背面開防變形V型槽。
(4)線條收口后不能立即修邊,待3-5天風干后或在所有木制品基礎完成后再修邊,立即打磨光滑,并及時封閉底漆。
目的:防止線條受空間溫濕度影響而膨脹或收縮,造成收口與飾面不平順。
3、天花板制作
(1)龍骨制作。禁止輕鋼龍骨與木龍骨混合使用。
目的:不同材質,結合不穩定,易引起天花板后期開裂。
輕鋼龍骨制作:
A、吊桿固定:沿主龍骨彈線位置,用沖擊磚打孔安裝頂爆固定吊桿。
B、主龍骨安裝:主龍骨扣在吊桿上,并用螺母鎖緊。
C、次龍骨安裝:次龍骨間距400mm,最大間距不得超過600mm。次龍骨直接卡扣在主龍骨上,次龍骨與邊龍骨用打柳釘連接。
D、調整龍骨水平面。兩邊拉通線或紅外線校正,用調吊桿螺母進行調整。
E、弧形或異形龍骨處理。
木龍骨制作:
A、木吊筋固定在主龍骨上,間距不大于600mm。
(2)封罩面板
A、弧形或異形天花,用九厘板背面開鋸路襯底,面罩3厘板。目的:造型順暢。
B、天花轉角位應做“7”字形防止開裂。
接縫應固定在龍骨上(雙層天花第二層接縫與第一層接縫必須錯開),作斜面處理,縫隙不少于5mm,不大于10mm,目的:扇灰時填縫嚴實。
C、罩面板用自攻螺釘固定,應先彈線確定螺釘位。用電鉆套孔,再用螺釘固定,螺釘略低于板面。螺釘與板邊距離不得少于15mm,間距150mm-170mm。
4、門套及門制作
(1)門套制作:木楔固定
A、板與門洞縫隙須用泡沫膠填充,不能用水泥砂漿填充。
原因:水泥砂漿不能隨環境變化而產生伸縮,因此不能用于門、窗邊縫隙的填充。
B、門套線底板用9厘板襯底,門套上方轉角開“7”形。目的:防止開裂。
(2)門制作
A、門制作用細木板開28mm板條釘成框架,框內用同樣板條釘成橫格,橫格間距100mm。安裝合頁及門鎖處加密板條。
B、框的正反面均勻涂上白乳膠(調入適量木膠粉),用4mm夾板封貼,四角打釘固定,形成門扇模坯。
C、貼飾面板:在壓好成型的門扇模坯正反二面用白乳膠各粘貼一層3mm飾面板,再按照壓模坯的方法壓12天左右。
5、柜類制作
(1)開料:根據圖紙尺寸,精確開料,柜體宜用18厘以上細木工板。
開料原則:指定一人開料,先開大料、長料,再開小料和短料,并做好標記,分類擺放。
開料時特別注意鋸路,鋸路平順,不得出現崩邊崩角,否則應更換鋸片。
目的:節省材料,避免浪費,鋸路不平順,影響整體效果。
(2)柜體組裝:
A、橫版與立板垂直交叉時,橫版應從上自下平順卡入立板,交接應嚴密。
B、層板用專用衣柜螺釘攻入固定,螺釘帽略低于板面,便于蓋專用蓋帽。
(3)柜體固定:
衣柜固定應用紅外線水平儀調平,再用木楔釘入確保穩固。
(4)壓線條清邊:
生態板柜體框架用配套的PVC線條收口,免釘膠粘接固定。
(5)柜門制作:
A、用15厘細木工板開條,將已裁好的飾面板背面朝上,將15厘板條涂好白乳膠粘貼在飾面板上形成框架,再在上面粘貼一層飾面板。
B、裁切:柜門定型后,用捊機沿板條內側裁出上層飾面板。
C、四周線條收口,用實木線條均勻涂上白乳膠,紋釘固定。干透后進行清邊,并刷上封底漆,避免收縮。
漆工施工
一、基礎工作
1、保護處理
(1)不做油漆的家具及柜內整體要作好保護。木制品與墻面交接處用分色紙貼報紙?zhí)幚砗谩D康?:防止污染。
(2)裝好的拉手、導軌、煙斗鉸、門鎖等五金件全部缷下并統一做好標識、包裝保管好。安裝好的玻璃雙面都必須保護好。目的 :防止污染。
2、第二次刷封底漆:
即在需要油漆施工的界面溥刷一層底漆封閉(實木線條應在收口時就刷底漆封閉)。
目的:保證了實木線條的穩定性及控制釘眼補灰顏色對飾面的滲透。
3、界面基礎處理:
補釘眼應用小灰刀去補,補得飽滿且無色差。不能用手指去補,否則釘眼補不嚴實易內凹。
二、清漆施工質量節點
1、打磨完畢后檢查補灰釘眼是否飽滿,如有內凹現象,應進行修補。
2、底漆應刷不少于三遍,每遍在前次干后打磨完后進行。
3、打磨要到位,每次打磨到無亮點,但不能打磨傷角及傷面板。目的:油漆后界面光滑。
4、每次打磨完成后,必須清理表面的白灰,特別是陰角部位, 要用噴槍吹干凈。目的:油漆后界面光滑。
5、噴槍距作業面為35-40mm左右,不能飛槍噴,更不能貼面噴,霧化要均勻一致,不流掛。
三、擦色施工質量節點
1、擦色:在自然光線下仔細確認色板顏色。使用水性擦色劑或擦色寶,調好所需顏色,均勻薄刷或刷后用擦布順紋輕擦均勻,擦?xí)r注意邊角位一定要擦到位,不可漏擦。
2、擦色打磨:待木飾面擦色干透后,用水砂或打磨塊順紋擦盡表面殘留顏色,只保留木紋棕孔里的顏色。
3、噴底漆:在已打磨干凈的木飾面上噴涂底漆。
4、膩子干后用水砂紙進行打磨。
5、噴槍距作業面為35-40mm左右,不能飛槍噴,更不能貼面噴, 霧化要均勻一致,不流掛。第一遍干后再噴第二遍。
四、修色施工質量亮點
1、打磨完畢后檢查補灰釘眼是否飽滿,如有內凹現象,應進行修補。
2、噴的遍數越多,顏色會越深。
3、清面漆封面:待色漆完工后,用透明面漆噴涂封閉。
五、混水漆開放式施工質量節點
底漆干透后,用600#砂紙輕磨,以磨平附著在飾面板表面的灰塵顆粒即可。
六、混水漆開放式擦涂施工質量節點
補釘眼、線條拼接、拼角位、縫隙等應用原子灰或AB膠進行填補。
(1)用棉紗團或毛巾蘸擦金(銀)漆順紋涂覆在木飾面上,再采用旋轉打圈的方式均勻擦涂。
(2)擦涂工藝打磨是關健,特別是實木造型線溝槽邊角部位, 不可過多積留金(銀)粉,也不可擦透底色。
七、油漆驗收標準
成品保護:用軟布將所有木制品油漆后的界面清理一次,再用專用保護膜進行封閉保護。
扇灰施工
一、墻鏡施工質量節點
1、彈線切槽:在原墻批蕩層上,扇灰工在墻面橫向距地面±0線600mm彈線,兩線間距不少于1400mm,用切割機在二條線上切槽,槽深20mm為宜。切完槽后用水沖洗線槽灰塵。
2、安裝陽角線:陽角線條安裝同墻鏡沖筋條平整垂直,用粘粉粘好陽角線,再用靠尺壓平。目的:確保陽角垂直。
3、墻面找平:用2m刮尺先將二條沖筋條中間刮平,待中間干后再刮上下部分。
二、刮黃墻
批刮好后對電底盒上的玻纖網進行清理,及底盒清邊。
三、石膏線安裝
1、原頂平線粘貼應先做好原頂基層處理,確保基層平整,再進行粘貼。
2、石膏燈盤安裝必須加膨脹螺絲固定,直徑小于500mm燈盤可用不銹鋼螺釘打木栓固定,嚴禁單獨使用粘粉粘貼。
3、天花燈槽邊等木制作上貼石膏線應先批白乳膠加粘粉,再用F30不銹鋼氣釘或不銹鋼螺絲釘加固。
四、天花基礎處理
1、固定螺絲點補防銹漆。防銹漆加粘粉調拌均勻,用小批刀進行點補,點補要均勻,不得漏點。
2、貼無紡布:待補縫干后,在接縫上用白乳膠貼無紡布。目的:確保接縫不開裂。
五、刮膩子、噴墻漆
1、無痕處理:用底漆調滑石粉進行刮面?;壅{(diào)和應越稀越好,涂刮應無刮痕、無漏刮、手感光滑為合格。
2、天花陰角修正:在原頂找平后,陰角彈線,用專用陰角抺子修正。
3、噴面漆應一次性完成,噴槍離墻面距離一般為400mm左右。目的:噴槍離墻太近,涂料層增厚易產生流掛,太遠涂層易造成凹凸?fàn)睢?/span>
4、滾面漆:應有順序地朝一個方向依次滾涂,大面積滾涂完畢,應及時用毛刷壓邊。
